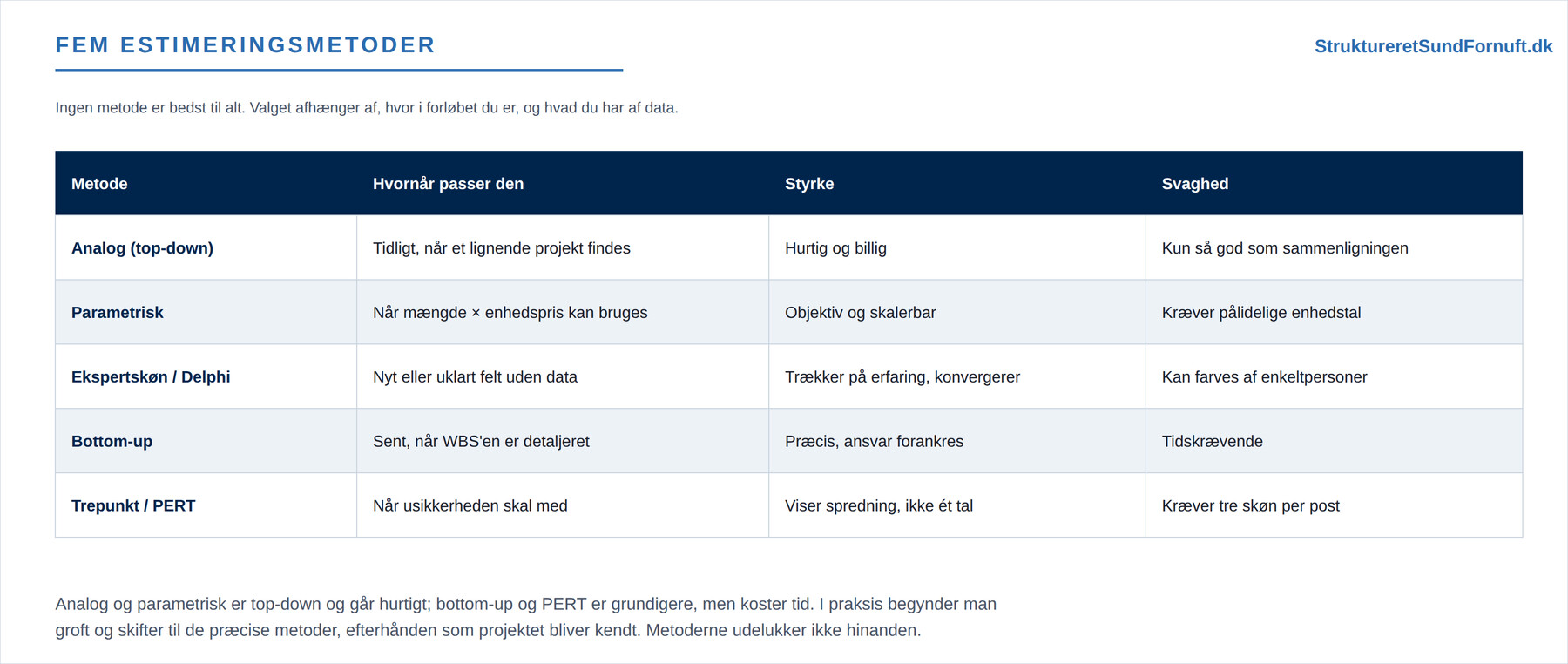

Et projekt kan ikke planlægges, før nogen har turdet sætte tal på det: hvor lang tid tager opgaverne, og hvad kommer de til at koste? Det er sjældent til at vide præcist, og derfor findes der ikke én rigtig måde at estimere på, men en håndfuld metoder, der hver især passer til forskellige situationer. Kunsten er ikke at vælge den “bedste” metode, men at vælge den, der passer til, hvor i forløbet du er, og hvad du har af viden. Denne artikel giver overblikket over de mest brugte estimeringsmetoder og over, hvornår hver af dem giver mest.

Analog estimering: sammenlign med noget kendt
Den hurtigste metode er den analoge, også kaldet top-down. Her tager du udgangspunkt i et lignende projekt, du eller andre har lavet før, og skalerer estimatet til det nye. Skal et bageri åbne en ny filial, og den forrige tog fire måneder at få op at køre, er fire måneder et rimeligt første bud. Metoden er billig og kræver ingen detaljeret nedbrydning, men den er kun så præcis som sammenligningen. Ligner det nye projekt i virkeligheden ikke det gamle, arver du bare en gammel fejl. Analog estimering er derfor stærkest tidligt, hvor du kun kender helheden og har brug for et groft tal at planlægge videre ud fra.
Parametrisk estimering: mængde gange enhedstal
Den parametriske metode bygger estimatet op af en målbar mængde ganget med et enhedstal. Skal et gulv lægges, kan du regne antal m² × pris pr. m². Skal en webshop have skrevet produkttekster, kan du regne antal varer × minutter pr. tekst. Metoden er objektiv og skalerer let: fordobler mængden sig, fordobler estimatet sig. Styrken afhænger helt af, hvor pålidelige enhedstallene er. Har du gode erfaringstal for prisen pr. enhed, er parametrisk estimering både hurtigt og troværdigt. Mangler du dem, hviler hele regnestykket på et gæt, du blot har ganget op.
Ekspertskøn og Delphi: træk på erfaring
Når feltet er nyt eller uklart, og der hverken findes sammenlignelige projekter eller pålidelige enhedstal, må du trække på erfaring. Et ekspertskøn er simpelthen en erfaren persons kvalificerede bud. Problemet er, at en enkelt person kan tage grundigt fejl eller være farvet af sin sidste dårlige oplevelse. Delphi-metoden afhjælper det ved at spørge flere eksperter uafhængigt, samle svarene anonymt og lade dem estimere igen, nu hvor de kan se de andres bud og begrundelser. Over et par runder konvergerer skønnene typisk mod et mere robust tal, uden at den mest højrøstede i lokalet får lov at bestemme. Metoden er god til usikre estimater, men koster tid og kræver, at du faktisk har adgang til flere kompetente vurderinger.
Uanset hvilken metode du vælger, er det ofte en god idé at estimere ved at samle projektgruppen om bordet frem for at sidde alene med tallene. Flere øjne fanger de blinde vinkler, den ene ikke selv ser, og når den, der bagefter skal udføre arbejdet, er med til at sætte tallet, bliver estimatet både mere realistisk og lettere at stå på mål for. Samtidig skaber den fælles øvelse et medejerskab: gruppen har selv været med til at love, og så føles planen ikke som noget, der er trukket ned over hovedet på dem.
Bottom-up: estimér hver del og læg sammen
Den grundigste metode er bottom-up. Her estimerer du hver enkelt arbejdspakke for sig og lægger tallene sammen til et samlet estimat. Metoden bygger direkte oven på projektets arbejdsnedbrydning: jo mere detaljeret WBS’en er, jo mere præcist kan du estimere. Fordelen er ikke kun nøjagtighed, men også ansvar. Når den, der skal udføre en pakke, også har sat tallet på den, er estimatet lettere at stå på mål for. Bagsiden er, at det tager tid, og at du først kan bruge metoden, når projektet er brudt tilstrækkeligt ned. Derfor bruges bottom-up typisk senere i forløbet end de hurtige top-down-metoder.

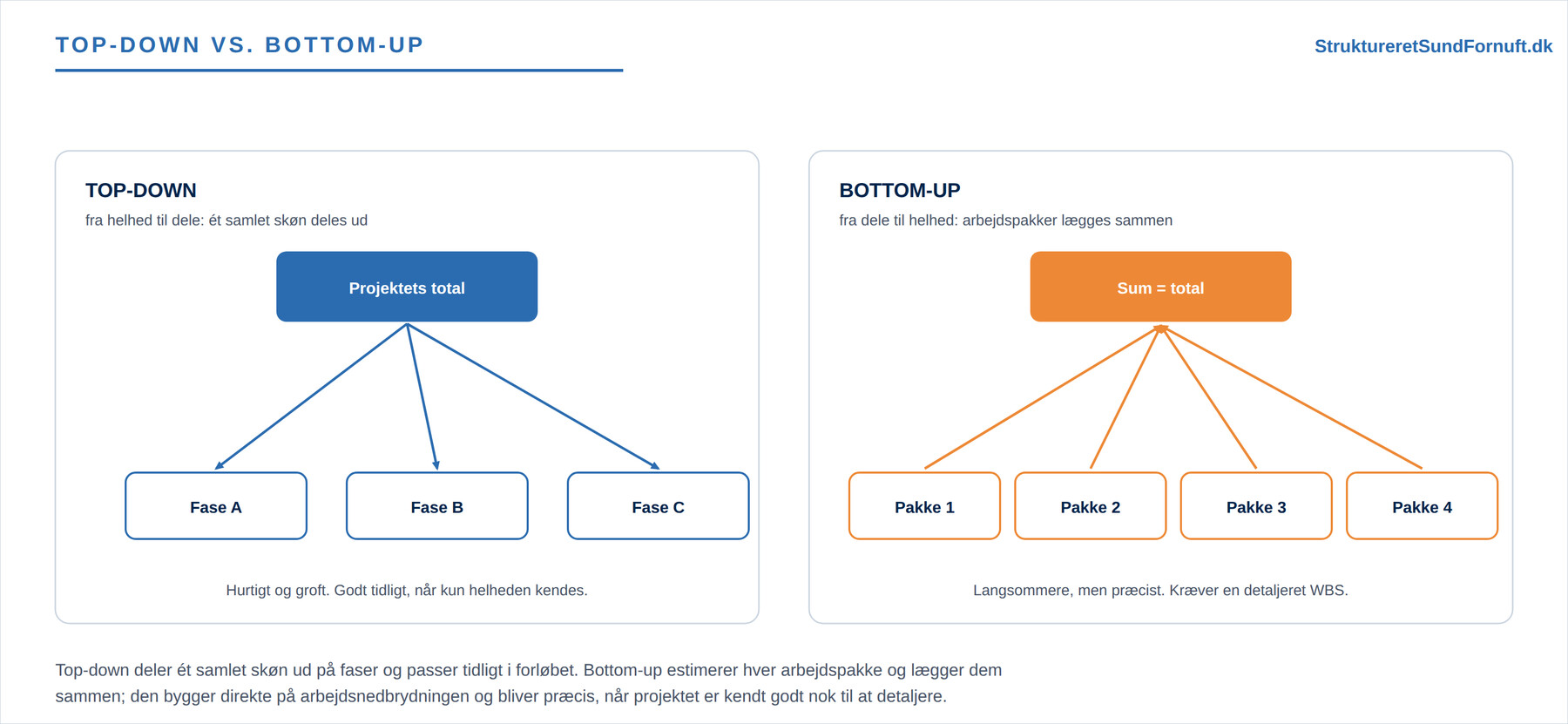

Top-down og bottom-up er to modsatrettede bevægelser. Top-down deler ét samlet skøn ud på faser og går hurtigt, mens bottom-up bygger totalen op af de enkelte dele og bliver præcis. I praksis bruger man dem ofte sammen: et top-down-tal tidligt som pejlemærke, og et bottom-up-estimat senere, når man ved nok til at detaljere. Hvis de to peger vidt forskellige steder hen, er det i sig selv et nyttigt signal om, at noget bør undersøges nærmere.
Trepunkt og PERT: tag usikkerheden med
De øvrige metoder giver som regel ét tal. Men et estimat er altid usikkert, og nogle gange er selve usikkerheden det vigtigste at kende. Trepunktsestimering, ofte kaldet PERT, er derfor mindre en selvstændig kilde til tal og mere en måde at pakke usikkerheden ind i estimatet. I stedet for ét bud giver du et optimistisk, et mest sandsynligt og et pessimistisk skøn og regner en forventet værdi og en spredning ud af dem. Den samme idé bruges på omkostninger i den successive kalkulation. Du kan lægge et trepunktslag oven på hvilken som helst af de andre metoder: de tre skøn kan lige så godt komme fra parametriske beregninger eller ekspertvurderinger som fra ren mavefornemmelse.
Trade-off: hurtigt og groft eller langsomt og præcist
Metoderne fordeler sig langs en akse fra hurtigt og groft til langsomt og præcist. Analog og parametrisk estimering går stærkt, men rammer bredt. Bottom-up og trepunkt er grundigere, men koster tid. Vil du have et mere præcist estimat, må du investere mere arbejde i det. Derfor giver det sjældent mening at bruge den dyreste metode helt fra start.

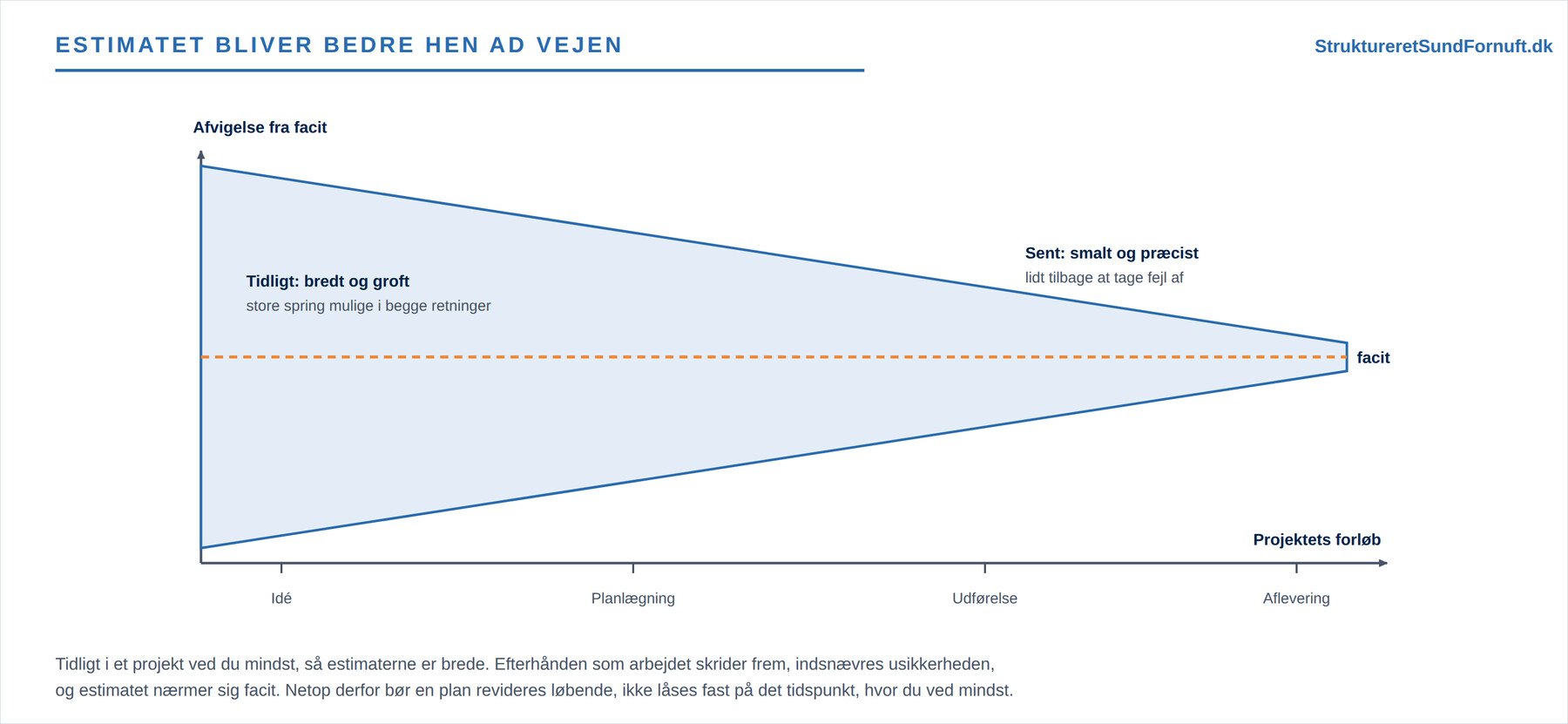

Det hænger sammen med, at estimater bliver bedre hen ad vejen. Tidligt i et projekt ved du mindst, og dine estimater er brede. Efterhånden som arbejdet skrider frem, indsnævres usikkerheden, og estimatet nærmer sig facit. Det er kernen i planlægningsparadokset: du bliver bedt om at love mest præcist netop på det tidspunkt, hvor du ved mindst. Den fornuftige reaktion er ikke at lade som om, du ved mere, end du gør, men at starte groft, revidere løbende og bruge de præcise metoder, når projektet er kendt nok til at bære dem. Estimaterne fra denne øvelse samles til sidst i projektets projektbudget.
Kort sagt
Der findes flere estimeringsmetoder, og ingen er bedst til alt. Analog og parametrisk estimering er hurtige top-down-metoder, der passer tidligt, når du kun kender helheden. Ekspertskøn og Delphi trækker på erfaring, hvor der ikke er data. Bottom-up estimerer hver arbejdspakke og lægger dem sammen; den er præcis, men tidskrævende og kræver en detaljeret WBS. Trepunkt og PERT lægger sig oven på de andre og gør usikkerheden synlig. Vælg efter, hvor du er i forløbet og hvad du ved, start groft, og forfin efterhånden som estimatet kan bære det.
