Der findes en indbygget skævhed i ethvert projekt, som er værd at forstå, før man kaster sig ud i at planlægge. Den kaldes planlægningsparadokset, og den lyder sådan: i projektets begyndelse ved man mindst, men det er netop der, man skal træffe de mest bindende beslutninger. Man vælger lokaler, leverandører, teknologi og deadline på et tidspunkt, hvor man reelt kender projektet dårligst. Senere, når man for alvor har lært opgaven at kende, er de store valg allerede truffet og svære at lave om. Paradokset er ikke et tegn på dårlig planlægning; det er et grundvilkår, og en dygtig projektleder planlægger med det, ikke imod det.
Viden op, frihed ned

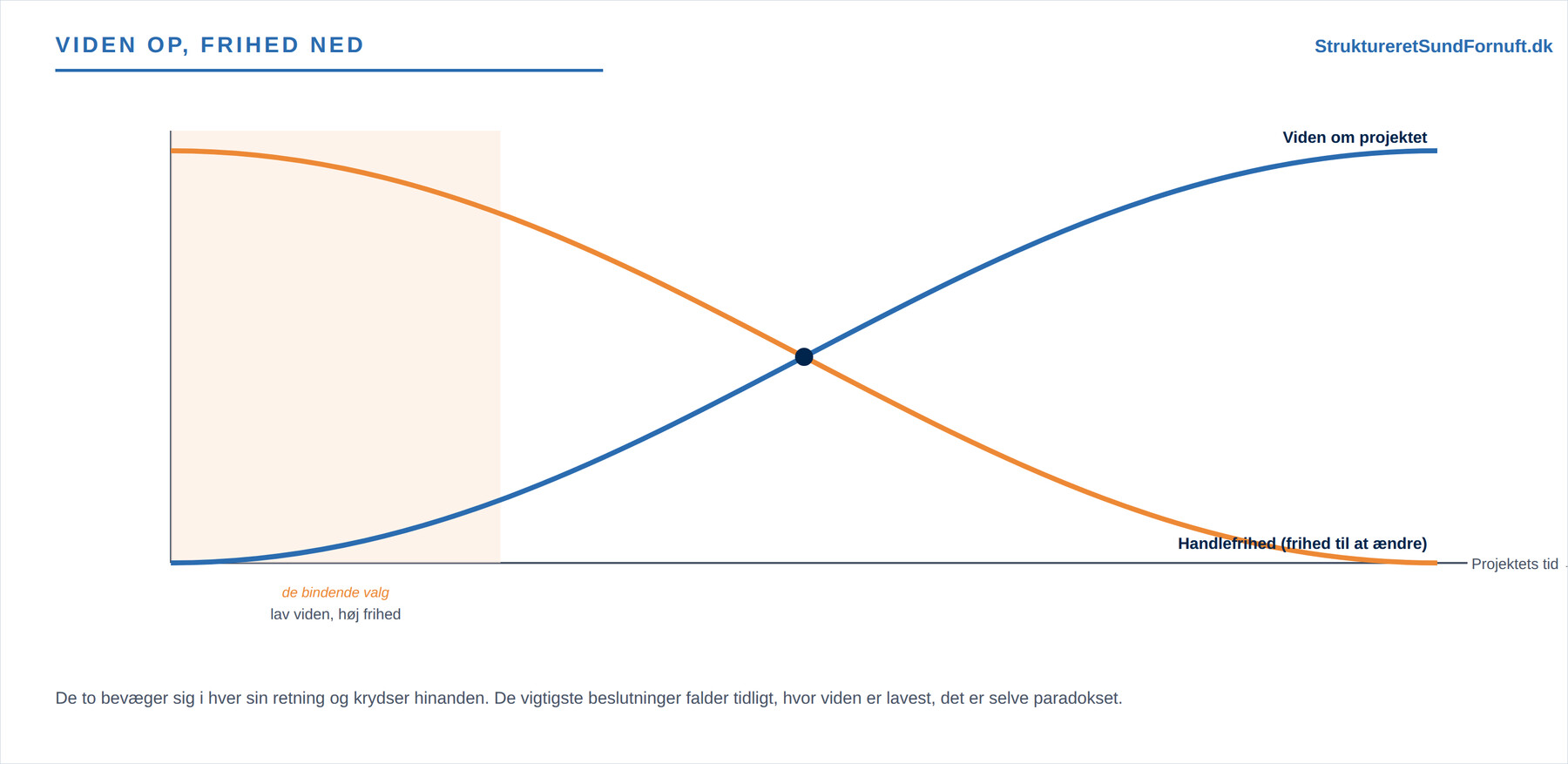

Kernen i paradokset er, at to ting bevæger sig i hver sin retning gennem projektet. Den ene er viden: hvor meget vi ved om opgaven, løsningen og de forhindringer, der venter. Den starter lavt og vokser støt, efterhånden som vi arbejder os ind i projektet. Den anden er handlefriheden: hvor frit vi kan ændre kurs uden at vælte noget. Den starter højt, for i begyndelsen er intet støbt endnu, men den falder, efterhånden som beslutninger bliver truffet, kontrakter underskrevet og arbejde udført.

Tegner man de to som kurver over tid, krydser de hinanden. Tidligt i projektet er vi i det ubehagelige hjørne: masser af frihed, men lidt viden. Sent i projektet er vi i det modsatte: masser af viden, men lidt frihed. De vigtigste, mest bindende beslutninger falder desværre i den tidlige ende, hvor vidensgrundlaget er tyndest. Det er hele pointen. Man beslutter mest, når man ved mindst.
Prisen for at ændre stiger

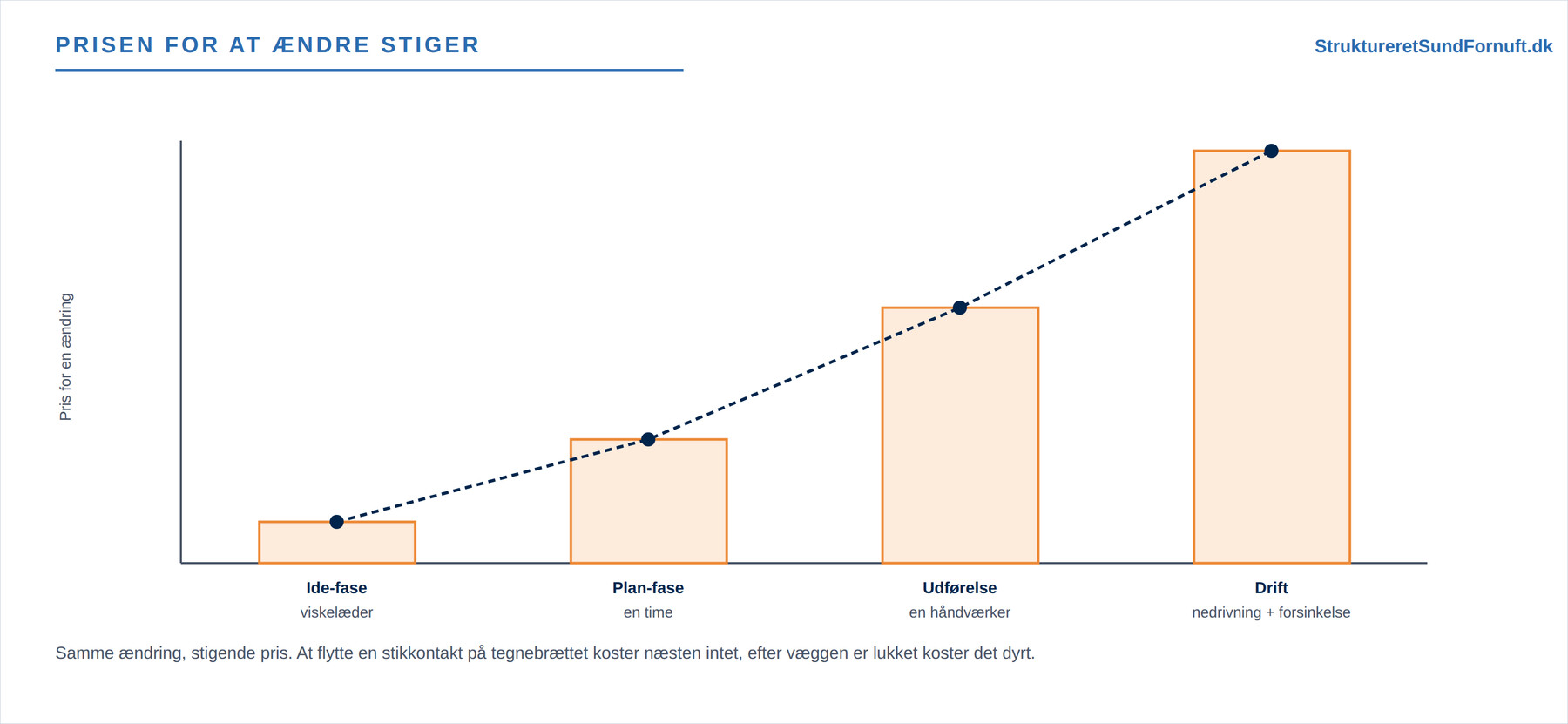

Der er endnu en kurve, som gør paradokset alvorligt, og det er ændringsomkostningen: hvad det koster at lave noget om. Den følger handlefriheden omvendt. Så længe en idé kun findes på et stykke papir, koster det næsten ingenting at ændre den. Skal man derimod rive en færdig installation ned og gøre det om, er regningen stor. Prisen for en ændring stiger altså støt gennem projektet.

Tag flytteeksemplet fra en projektplanlægning: at flytte en stikkontakt på tegnebrættet koster et viskelæder, at flytte den mens elektrikeren står der koster en time, og at flytte den efter væggen er lukket koster en håndværker, en oprydning og en forsinkelse. Det samme fysiske indgreb bliver dyrere og dyrere, jo længere man venter. Og fordi de bindende valg træffes tidligt, er det ofte de forkerte tidlige antagelser, der bliver dyrest at rette senere. Derfor betaler det sig at bruge lidt ekstra omtanke på de tidlige beslutninger, selv om man ved mindst der.
Faldgruben: at overplanlægge eller underplanlægge
Paradokset lokker én ud i to modsatte grøfter. Den første er at underplanlægge: at springe hovedkulds i gang, fordi man alligevel ikke ved nok endnu. Så træffer man de bindende valg tilfældigt og opdager problemerne, når de er dyrest. Den anden grøft er at overplanlægge: at prøve at planlægge hver eneste detalje helt til mål, allerede før man går i gang. Det er spildt arbejde, for virkeligheden ændrer sig, og de fjerne detaljer bygger på antagelser, der alligevel ikke holder. Man bruger uger på en plan, der er forældet, inden blækket er tørt.
Den sunde vej ligger imellem: planlæg nok til at komme sikkert i gang, men hold planen åben for revision. Læg de nære opgaver i detaljer, fordi der ved du mest, og lad de fjerne dele stå i overskrifter, indtil du er tættere på og klogere. Det er ikke sjusk, det er ærlighed over for, hvad man faktisk kan vide.
Svaret: rullende planlægning

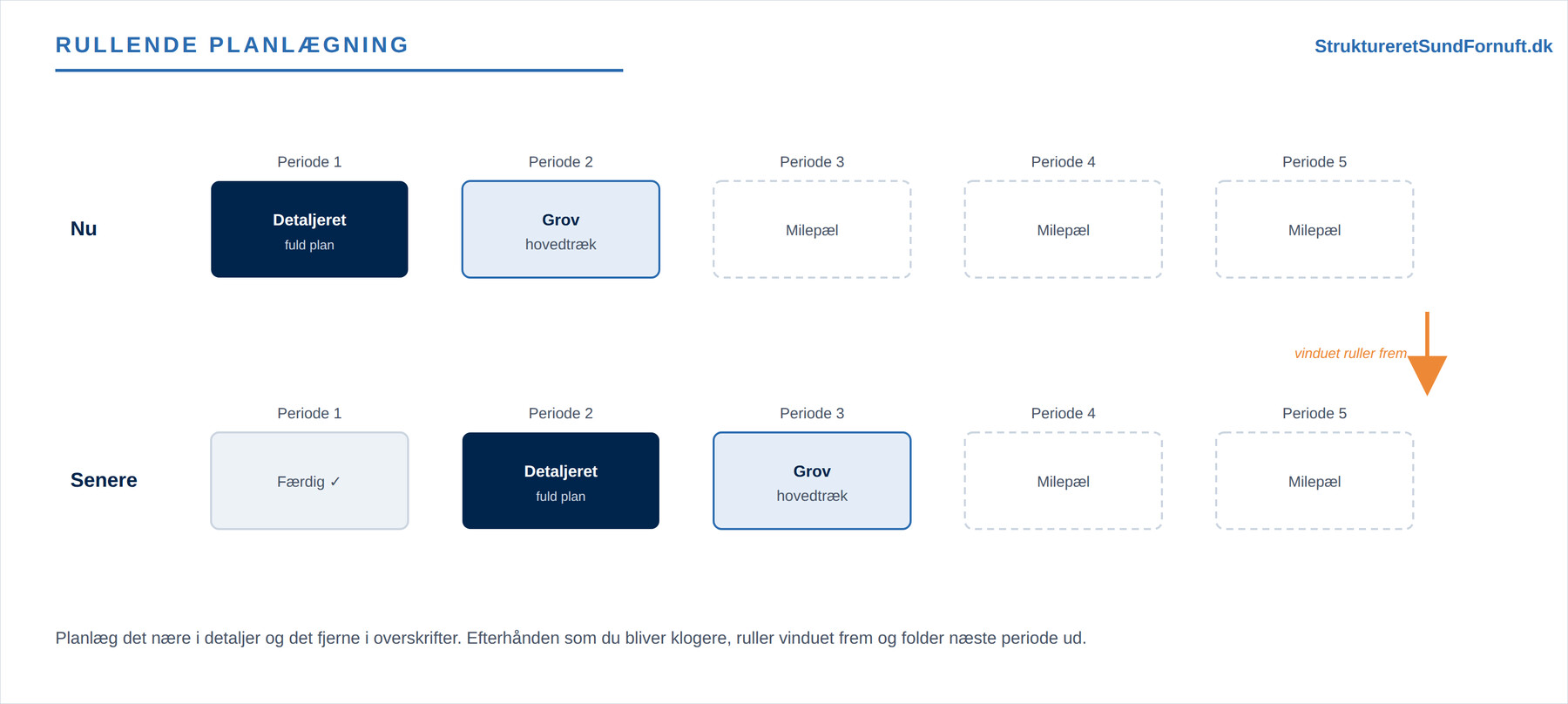

Netop derfor arbejder erfarne projektledere med rullende planlægning (på engelsk rolling wave planning). Man planlægger i et vindue: det nærmeste stykke i fuld detalje, det næste i grove træk, og resten som milepæle. Efterhånden som projektet skrider frem, ruller vinduet med, og det, der før stod i overskrifter, foldes nu ud i detaljer, fordi man er blevet klogere.

Sådan vender man paradokset til sin fordel: man udskyder de beslutninger, der kan udskydes, til man ved mere, og binder kun det, der skal bindes for at komme videre. Det hænger tæt sammen med tanken om faser og beslutningsporte, hvor projektet gennemgås ved hver faseovergang, se projektfaser og stage-gate. Ved hver port beslutter man med den friske viden, man nu har, om projektet skal fortsætte, justeres eller stoppes. Og fordi ændringer er uundgåelige, skal de håndteres bevidst i stedet for at snige sig ind ad bagdøren, hvilket er emnet i ændringshåndtering.
Hvorfor det hænger sammen med trekanten
Planlægningsparadokset forklarer også, hvorfor projekttrekanten kan drille så meget. Når man tidligt binder sig til en deadline, et budget og et omfang, gør man det på tyndt vidensgrundlag. Dukker der senere noget uventet op, er trekantens tre hjørner allerede spændt hårdt op, og så er der ikke meget at give af. Jo mere man kan holde de bindende valg åbne, indtil man ved mere, jo mere spillerum har man, når virkeligheden banker på. God projektledelse handler i høj grad om at kende sin egen uvidenhed og planlægge derefter.
Kort sagt
Planlægningsparadokset er, at man ved mindst i starten, men skal træffe de mest bindende beslutninger der. Viden vokser gennem projektet, mens handlefriheden falder, og prisen for at ændre stiger. Svaret er hverken at springe planlægningen over eller at planlægge alt til mål, men at planlægge nok til at komme sikkert i gang og holde planen åben for revision. Rullende planlægning, faser med beslutningsporte og bevidst ændringshåndtering er de værktøjer, der gør paradokset til noget, man kan styre efter i stedet for at blive overrasket af.
